De storm doorstaan voor de bouw van datacenters

Bekijk hoe de datacenterindustrie de storm doorstaat en bereid je voor op wat komen gaat.

De datacenterindustrie bevindt zich in een constante race om te voldoen aan de stijgende vraag. Aangezien het aantal faciliteiten tegen 2025 bijna 2,5 keer moet toenemen — wat neerkomt op 3.000 nieuwe datacenters in heel Europa — staan aannemers zowel voor aanzienlijke kansen als geduchte uitdagingen.

Van stijgende materiaalkosten en tekorten aan arbeidskrachten tot vertragingen bij de netaansluiting die de projecttijdlijnen ernstig kunnen beïnvloeden, de obstakels zijn talrijk. Sterker nog, beschikbaarheid van stroom heeft nu vaak prioriteit boven locatie, aangezien vertragingen bij de aansluiting het bouwproces blijven compliceren.

Bij Aggreko hebben we bijna 500 bouwmanagers in heel Europa ondervraagd om te begrijpen hoe zij deze complexiteiten aanpakken. Ons onderzoek duikt in dringende kwesties zoals duurzaamheid, efficiëntie, weer en energievoorziening.

Om deze inzichten verder te verkennen, hebben we een reeks infographics gemaakt die de belangrijkste uitdagingen en kansen in de datacenterbouwsector belichten. Voor een diepgaandere analyse kunt u eenvoudig uw gegevens verstrekken, waarna wij u toegang geven tot de volledige bevindingen op Censuswide.

Ontdek de gegevens die de toekomst van datacenters aandrijven.



Toegang tot de enquête


  • Onderzoek uitgevoerd in 2024
  • 8 Belangrijke regio's | VK, Ierland, Frankrijk, Duitsland, Italië, Spanje, Benelux en de Nordics
  • 495 bouwmanagers die werken in datacenters

Belangrijke inzichten

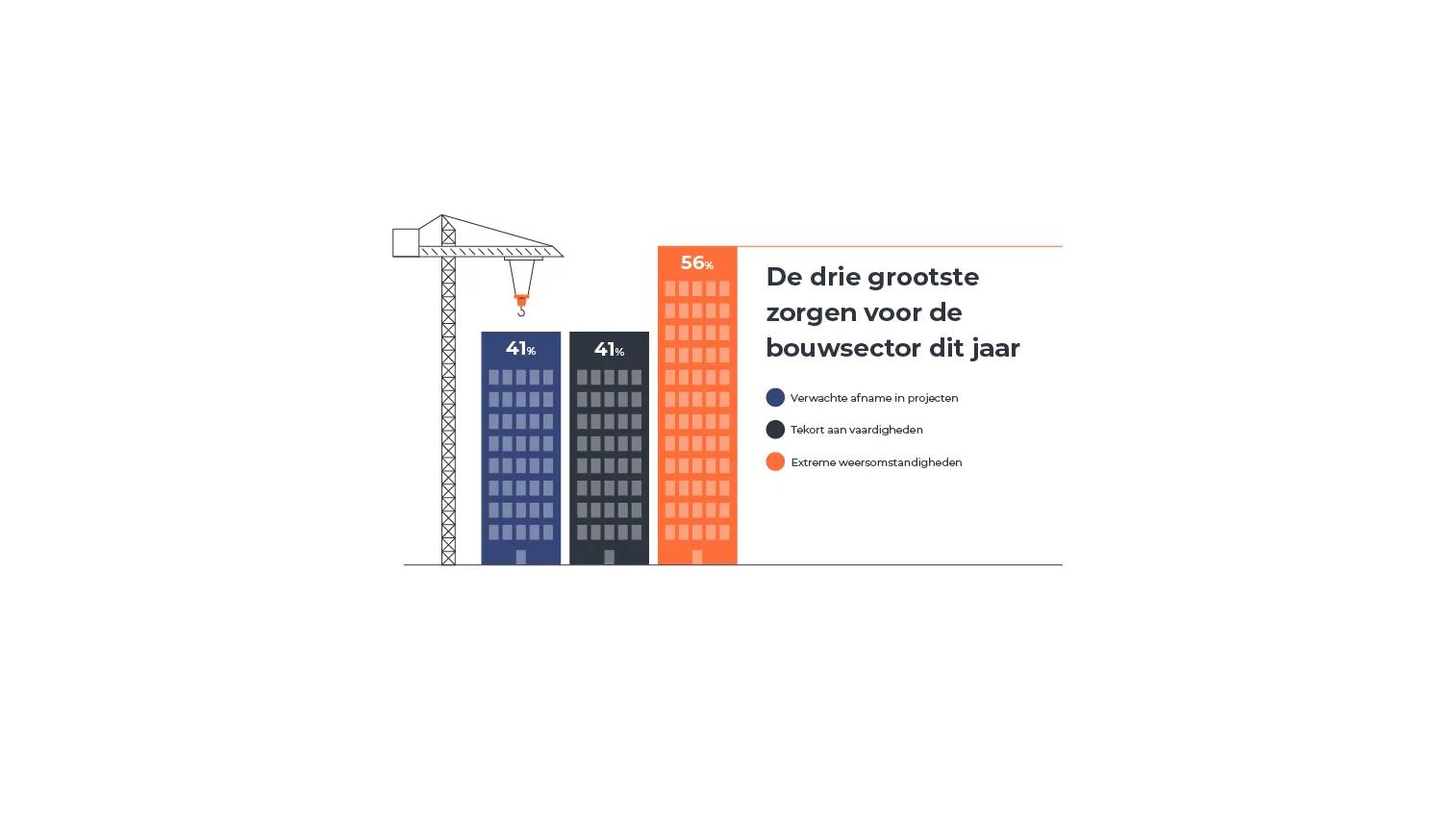

AGK7060 NL Infographics-05 Top 3 concern construction-100AGK7060 NL Infographics-05 Top 3 concern construction-100

Wat zijn uw drie belangrijkste zorgen voor de bouwsector dit jaar, indien aanwezig?

Wat zijn uw drie belangrijkste zorgen voor de bouwsector dit jaar, indien aanwezig?

Over het algemeen werd extreem weer als de grootste zorg geïdentificeerd, met 56%. Dit werd gevolgd door tekorten aan vaardigheden en een verwachte afname van projecten, beide met 41%. Er werden opmerkelijke regionale verschillen waargenomen, hoewel het belangrijk is op te merken dat de verdeling van alle zorgen relatief gelijkmatig was wanneer men de gegevens als geheel beschouwde. Minder dan 1% van de respondenten meldde geen topzorgen te hebben.

Heeft verkeerd gedimensioneerde apparatuur het afgelopen jaar invloed gehad op uw efficiëntie op de bouwplaats?

Heeft verkeerd gedimensioneerde apparatuur het afgelopen jaar invloed gehad op uw efficiëntie op de bouwplaats?

39% gaf aan dat verkeerd gedimensioneerde apparatuur de efficiëntie op de bouwplaats het afgelopen jaar had beïnvloed. Een oplossing is om stroom- en temperatuurregelingsoplossingen af te stemmen op de aanbevelingen van de leverancier – dit wordt over het algemeen beschouwd als de beste aanpak.

Wat zijn uw belangrijkste redenen, indien aanwezig, om groenere technologieën in uw werkzaamheden te gebruiken?

Wat zijn uw belangrijkste redenen, indien aanwezig, om groenere technologieën in uw werkzaamheden te gebruiken?

In de Benelux waren de belangrijkste redenen voor het adopteren van groenere technologieën het verminderen van koolstofuitstoot, het verlagen van kosten en het verminderen van lokale uitstoot zoals fijnstof en NOx.

Wat zijn de obstakels, indien aanwezig, voor het gebruik van nieuwe groenere technologieën op de bouwplaats?

Wat zijn de obstakels, indien aanwezig, voor het gebruik van nieuwe groenere technologieën op de bouwplaats?

Hoewel de potentie van groenere technologieën werd erkend, wezen datacenterbouwmanagers op verschillende obstakels voor de adoptie. De belangrijkste uitdaging, genoemd door 45%, was de hoge kosten, die de implementatie van nieuwere, efficiëntere apparatuur op de bouwplaats beperkten.

Welk type weer, indien aanwezig, vormt het grootste risico voor uw bouwplaatsen?

Welk type weer, indien aanwezig, vormt het grootste risico voor uw bouwplaatsen?

Over het algemeen identificeerden Benelux-respondenten vrieskou als de grootste bedreiging voor hun bouwplaatsen. De verdeling per type weer was echter relatief gelijkmatig in heel Europa, waarbij sneeuw de meest genoemde bedreiging was en wind de minste, met slechts 13%. De locatie van de respondenten had een aanzienlijke invloed op de geselecteerde weersbedreigingen, wat het belang benadrukt van flexibele leveranciers die zich kunnen aanpassen aan onverwachte of snel veranderende omstandigheden.

Wat zijn uw drie belangrijkste zorgen, indien aanwezig, met betrekking tot hoog-risico weer?

Wat zijn uw drie belangrijkste zorgen, indien aanwezig, met betrekking tot hoog-risico weer?

In heel Europa werd het welzijn van werknemers geïdentificeerd als de grootste zorg als gevolg van hoog-risico weer, gevolgd door apparatuurstoringen. In de Benelux stond het welzijn van werknemers ook tussen de belangrijkste eerste zorgen, met bouwvertragingen op de tweede plaats, en apparatuurstoringen en een toename van contractclaims beide op de derde plaats.
Wat zijn uw drie belangrijkste zorgen voor de bouwsector dit jaar, indien aanwezig?
Over het algemeen werd extreem weer als de grootste zorg geïdentificeerd, met 56%. Dit werd gevolgd door tekorten aan vaardigheden en een verwachte afname van projecten, beide met 41%. Er werden opmerkelijke regionale verschillen waargenomen, hoewel het belangrijk is op te merken dat de verdeling van alle zorgen relatief gelijkmatig was wanneer men de gegevens als geheel beschouwde. Minder dan 1% van de respondenten meldde geen topzorgen te hebben.
Belangrijke uitdagingen voor de datacenterbouw

De datacenterbouwsector kampt met grote uitdagingen, van inflatie en verstoringen in de toeleveringsketen tot tekorten aan arbeidskrachten en extreem weer:

  • Hogere kosten en verminderde beschikbaarheid – Bouwmaterialen blijven duur en moeilijker te verkrijgen door verminderde productie in belangrijke markten.
  • Gebroken toeleveringsketens – Vertragingen en verkeerd gematchte apparatuur voegen complexiteit toe aan al strakke projecttijdlijnen.
  • Tekorten aan geschoolde arbeidskrachten – Een gebrek aan gespecialiseerde aannemers rekent de middelen uit en vertraagt cruciale bouwprojecten.
  • Impact van extreem weer – Regionale weersomstandigheden verstoren steeds vaker bouwschema's en compliceren de uitvoering van projecten.

Deze uitdagingen zijn bijzonder urgent, aangezien de vraag naar datacenters voortdurend de aanvoer overtreft. Bovendien moet de sector snel de koolstofuitstoot verminderen, waarbij duurzaamheid nu ook de scope 3-uitstoot van het bouwproces zelf omvat.

Bij Aggreko begrijpen we de uitdagingen waarmee aannemers worden geconfronteerd, van het beperken van weersverstoringen tot het opbouwen van veerkrachtigere toeleveringsketens en het adopteren van groenere oplossingen. Met innovatieve technologieën zoals onze Greener Upgrades en de expertise van onze engineeringteams, bieden wij de flexibele, efficiënte en duurzame oplossingen die nodig zijn om datacenterprojecten op schema te houden, zelfs onder de zwaarste omstandigheden.

Vul het formulier in om de volledige enquêteresultaten te verkrijgen.

Toegang tot de enquête.
