穩固的新資料中心整合系統測試 (IST)

穩固的新資料中心 IST

  • 挑戰

    針對大型資料館,執行符合投產運行計畫與國際標準的電力和熱負載測試

  • 解決方案

    採用數位控制解決方案及同步處理的綜合性尖端測試解決方案

  • 影響力

    符合正常運作時間機構認證並完成資料中心投產運行

客戶:位於亞洲的主機代管企業

地點:第 1 級城市,印尼

扇区資料中心

挑戰

針對大型資料館,執行符合投產運行計畫與國際標準的電力和熱負載測試

座落於印尼第一級最大型城市之一的新資料中心 預定即將啟用,作為驗證其動力及冷卻基礎架構的一部分投產運行程序,必須執行穩固的第五階段整合系統測試 (IST)。

包括電路測試、不平衡負載事件中的效能、匯流排護道熱點的熱顯檢查,以及冷卻系統熱和溫度啟動火控系統負載測試。

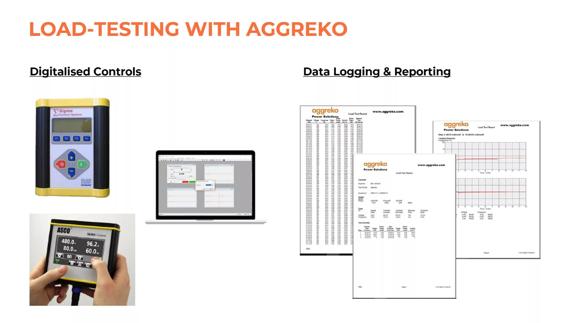

在大型資料館建立時間較悠久的歐洲和北美,執行 IST 時一般會串連 100-500 千瓦負載測試器陣列,來模擬電力和熱負載。 這些會串連至配電裝置 (PDUs) 或過熱分接箱。

在主機代管供應商近期才轉為大型資料館的亞洲,產業實務作法則較為仰賴低至 3 千瓦的小規模加熱性或風扇,來模擬伺服器負載。 對 1450 千瓦(若超大規模設施則更多)的資料館來說,此程序可能相當麻煩,因為有千百個手動裝置需要手動放置,更會塞滿資料館。 加熱器的類比性質也使其無法準確控制負載參數和紀錄與報告資料結果。

客戶計畫在雅加達專案中導入國際實務作法,因此找上 Aggreko 尋求符合其負載測試需求的解決方案。

1,450 千瓦新等級 III 資料中心容量
1,500 千瓦負載測試
12 X 200 千瓦數位熱負載測試器
350x伺服器機架
21 天投產運行
