離網供電拯救了風場

離網供電使風場保持運作

  • 挑戰

    風場面臨電網缺電造成的延誤,且可能因此造成鉅額損失

  • 方案

    高壓供電及負載測試器方案

  • 影響力

    加速創造收益並符合緊迫計畫時程

客戶:岸上風場

地點:蘇格蘭印威內斯 (Inverness)

扇区公用事業

重大挑戰

為開發離網風場供電

電網連接牛步,導致一座岸上風場的開發面臨嚴重延誤的風險。 缺電可能延誤新風力發電機的試車時程,且開發商將無法獲得再生能源義務憑證 (Renewables Obligation Certificate, ROC) 的期限。 他們還必須讓風力發電機保持運轉,才能符合製造商的保固條件。 為了讓工作順利,風場開發商要求本公司再生能源團隊提供臨時供電。

專案情況說明書

20風力發電機
60 兆瓦風場產量
33 仟伏高壓供電方案

解決方案

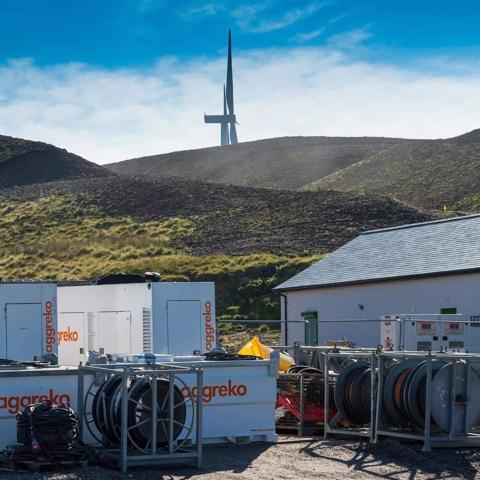

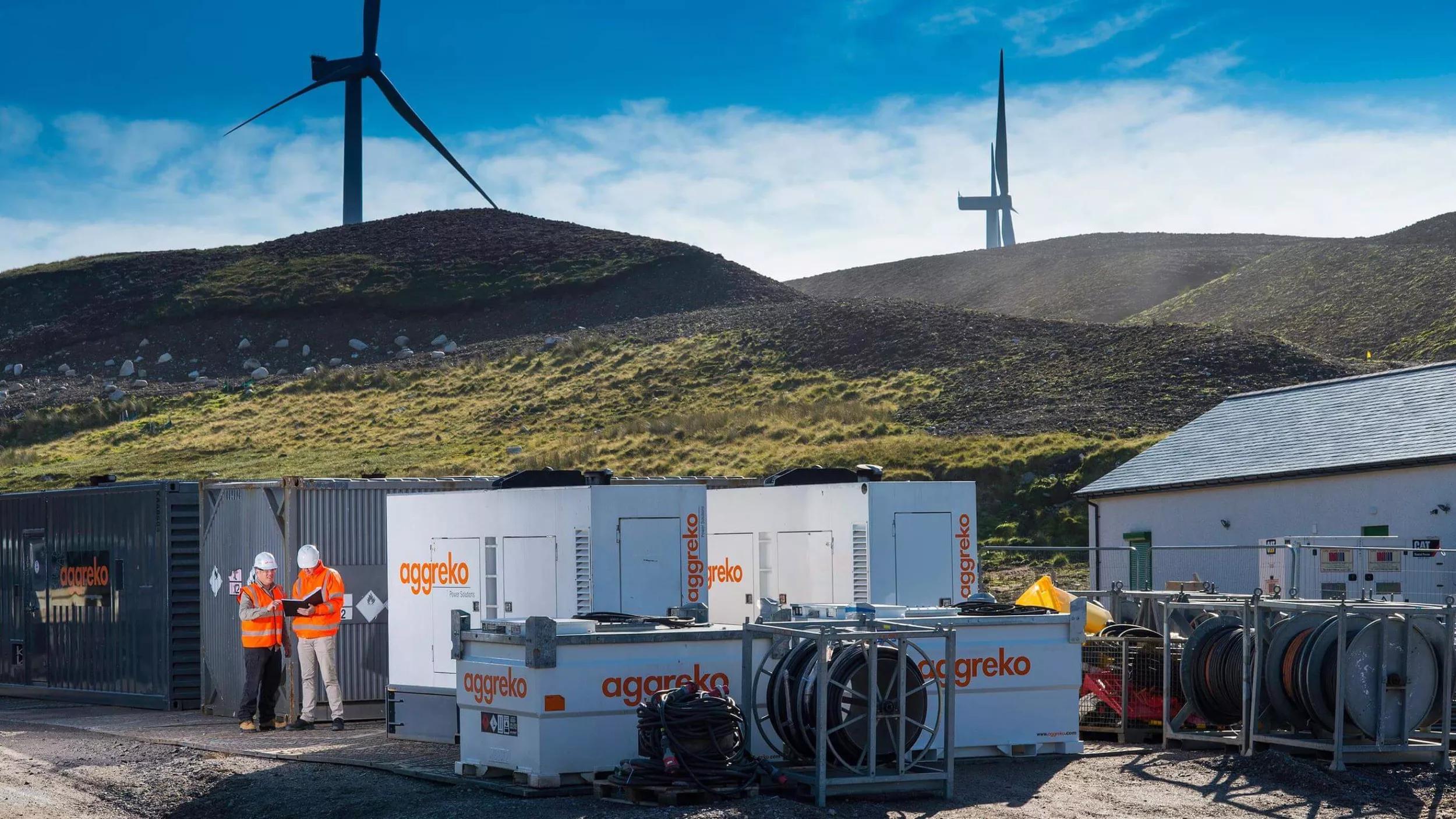

高壓供電方案與全天候支援

對風場進行試車是複雜的任務。 風力發電機必須在各種負載條件下進行測試。 本公司設計了 33 仟伏的高壓 (high-voltage, HV) 發電及負載測試器方案。 然後安裝於風場的主變電所上,以便展開綜合測試,測試項目不僅限於風力發電機,亦包括所有 HV 裝置。

本公司提供了全天候即時監控和診斷支援,以確保供電順利運作。 穩定供電能夠確保風力發電機附屬系統(包括加熱器、除濕機及液壓設備)持續運作,以保住製造商提供的保固。

影響力

提前發電並創造收益

本公司的離網系統協助開發商維持既定時程,也就是說,風力發電機製造商的試車工程師會按計畫繼續駐在工地。 此外,利用我們的綜合供電系統,風場開發商得以同時測試多部風力發電機,加快試車過程。

透過避免試車延誤,風場開發商可在關鍵電網連接成功後,盡快開始輸出電力, 加速創造收益。且開發商也能在計畫結束前符合緊迫的 ROC 期限。

「本公司高壓專家全力投入安裝安全且有效率的供電系統,協助客戶的風場維持原有進度。」
