Greener Upgrades Blog-Serie #8
Projektablauf: Containerisierte Dampfsysteme / Vermietung von temporären Dampfsystemen
Dampfprojekte können komplex sein, aber mit der richtigen Ausrüstung und einem gut organisierten Prozess können die Reaktionszeiten von Tagen auf nur wenige Stunden verkürzt werden.
Dieser Artikel beschreibt den Prozess der Anmietung eines temporären Dampfkessels von Aggreko.
Erstes Beratungsgespräch
Die Erstberatung hilft uns, wichtige Informationen über das Projekt, den Standort und die Anwendung zu sammeln. Wenn wir die spezifischen Anforderungen verstehen, können wir unsere Lösungen effektiv anpassen. Einige der wichtigsten Informationen, die wir benötigen, sind:
- Die Details der Anwendung/des Prozesses, d. h. ob der Dampf zum Kochen, zur Raumheizung, zur Fermentation oder für andere Prozesse verwendet wird.
- Die Nachfrage nach Dampf und ob die Versorgung stabil oder variabel ist.
- Die Dampfqualität oder Trockenheit, die Dampfmenge und der erforderliche Betriebsdruck.
- Die Verfügbarkeit von Brennstoff und die Art des Brennstoffs vor Ort.
- Speisewasserdruck, -temperatur und -qualität
- Wenn das System mit Kondensatrückführung arbeitet
- Leitungsentfernung für Dampf-, Speisewasser- und Kondensatleitungen.
- Anschlussart
- Angaben zum Abstellbereich
Prior to delivery we also conduct
Logistik

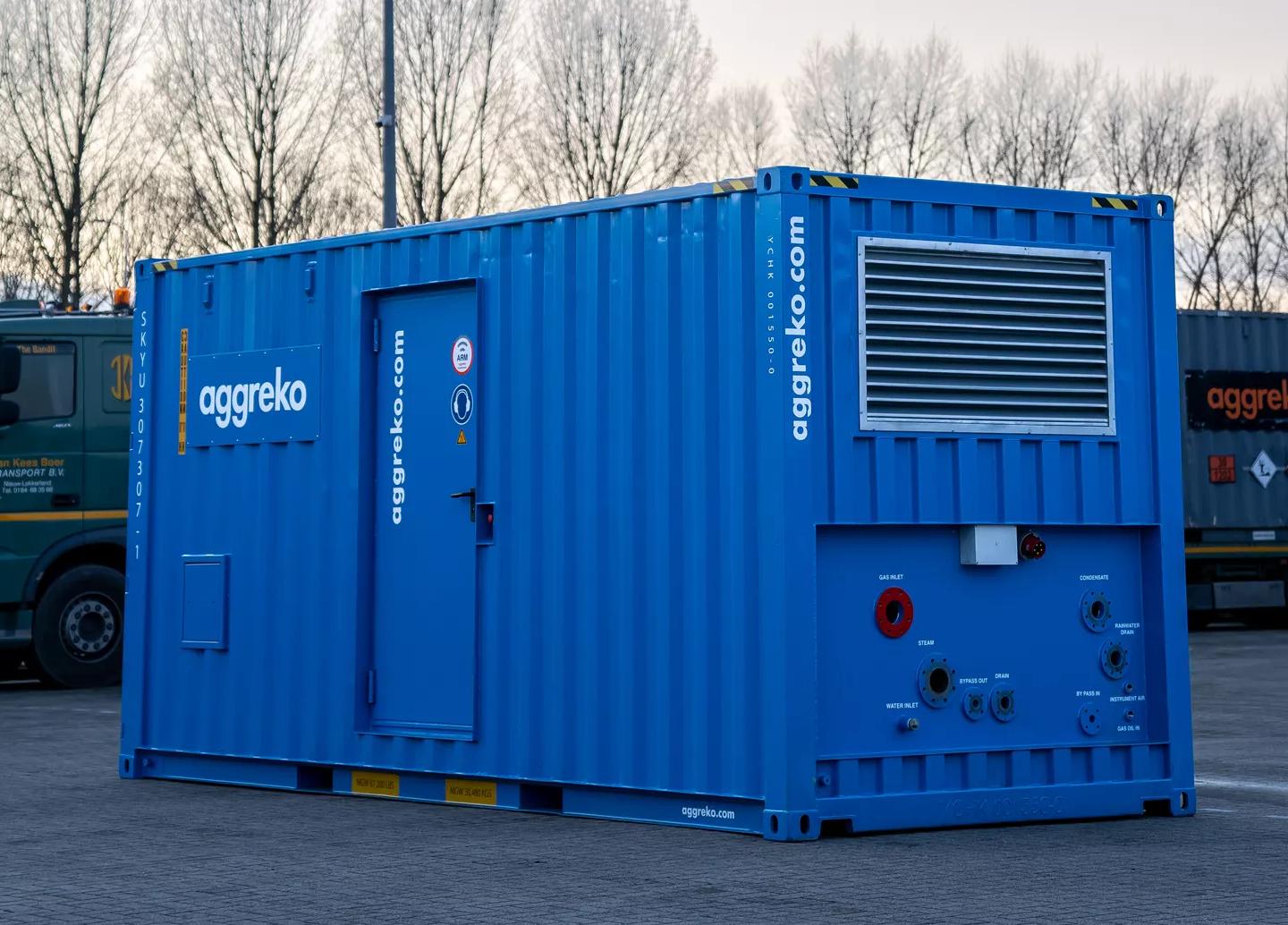

Wir organisieren den Transport in Ihrem Namen. Unsere Dampfanlagen in Containern sind für einen einfachen Transport und eine einfache Installation konzipiert:
- Unsere leichten und kompakten Einheiten erfordern keinen speziellen Transport oder teure Krankosten.
- Erhältlich in 10ft (2T/Std.-Einheiten) oder 20ft (5,5T/Std.-Einheiten) Containern mit einem energiedichten Design.
- Mehrere Einheiten können parallel geschaltet werden, um einen höheren Dampfbedarf zu decken.
- Die oben genannten Punkte verkürzen die Lieferzeiten von Tagen auf Stunden. Vor Ort sorgen wir für die korrekte Platzierung im vordefinierten
- Abstellbereich und stellen sicher, dass genügend Freiraum vorhanden ist und die Anlagen mit den erforderlichen Versorgungsleitungen ausgerichtet sind.
Installation
Unsere Container-Dampfsysteme verfügen über eine eingebaute chemische Aufbereitung, Abschlämmung und Wasserpumpen, so dass weniger Verbindungsleitungen zu berücksichtigen sind, was die Installation auf Stunden statt auf Tage reduziert.
Je nach Projektanforderungen müssen eventuell spezielle Zusatzgeräte wie Druckminderungsventile oder dampfdichte Rohrleitungen eingebaut werden.
Prüfung und Inbetriebnahme
Nach der Installation testen unsere Fachingenieure das System, um sicherzustellen, dass alles optimal funktioniert. Diese Tests umfassen:
Lauftest: Prüfung der Leistung unter normalen Betriebsbedingungen. Dabei wird der Kessel auf Druck und Temperatur gebracht und wichtige Parameter wie Druck, Temperatur, Wasserstand und Brennstoffverbrauch überwacht.
Dichtheitsprüfung: Sie deckt eventuelle Lecks im Kesselsystem auf, was für die Aufrechterhaltung von Effizienz und Sicherheit entscheidend
Test des Sicherheitskreises: Er stellt sicher, dass die Sicherheitsmechanismen korrekt funktionieren, um unsichere Bedingungen zu verhindern. Dazu gehört die Prüfung von Sicherheitsventilen, Druckschaltern, Wasserstandskontrollen, Notabschaltsystemen und elektrischen Sicherheitskreisen.
Unsere Dampfkessel zeichnen sich durch eine schnelle Inbetriebnahme aus, wobei die Dampfproduktion in nur 3 Minuten beginnt.
Nach der Inbetriebnahme führen unsere Dampfexperten eine Einweisung mit dem zuständigen Ansprechpartner vor Ort durch. Entweder unser geschultes Personal oder geschultes Personal vor Ort kann die Anlage bedienen.
Wartung und Instandhaltung
Laufende Projektunterstützung
Außerbetriebnahme
Bewertung des Projekts
Zertifizierungen
Es ist von entscheidender Bedeutung, dass die Ausrüstung die richtigen Sicherheits- und Normvorschriften erfüllt. Für Europa erfüllen unsere Rohrschlangen-Dampfkessel die unten aufgeführten Normen und Zertifizierungen:
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
